CERN发布了一份新闻稿,详细说明了9月19日事件造成的损坏程度、改造磁体以确保此类事件不再发生的计划以及新的时间表。 简而言之:该机器应在明年7月恢复运行,继续在发生事故时正在进行调试。 现在有一些令人印象深刻的照片显示了受损的部件,展示了数千万焦耳的能量在几秒钟内可以完成的事情。 6吨氦气在该事件中被释放,据推测现在已经进入外太空,因为在常温下,氦原子很容易达到逃逸速度。(氦气本身并不是一种可再生资源,尽管它持续地从地球内部的放射性衰变中产生。) 但是,最初是什么原因导致了这次事件呢? 这是即将离任的CERN总干事罗伯特·艾玛尔的讲话中的一句话
2008年9月19日上午,电流以10 A/s的额定速率被提升到主偶极电路中的9.3 kA,当达到8.7 kA时,在偶极C24和四极Q24之间的区域内的电气总线中出现了一个电阻区。 偶极电路中没有出现电阻电压,因此可以排除任何磁体淬灭作为初始事件。 在不到1秒的时间内,当电阻电压增长到1 V并且电源转换器无法维持电流上升时,跳闸关闭,能量释放开关打开,在电路中插入转储电阻,以产生快速的电源中断。 在这一系列事件中,淬灭检测、电源转换器和能量释放系统表现符合预期。

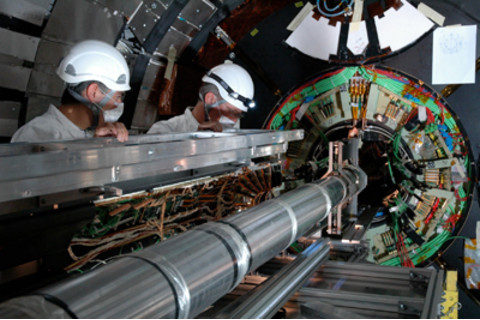

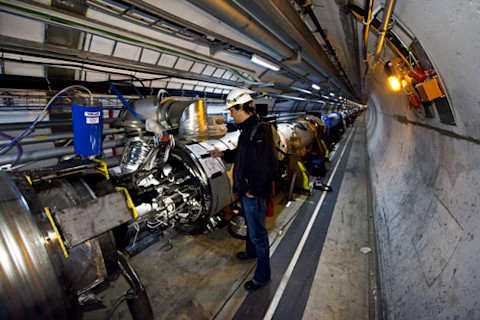

由于互连总线随后汽化,很难确切地说出是什么触发了该事件。 磁体的改造将改善淬灭检测和氦气压力释放系统,但我还没有听说CERN将采取什么措施来防止其他互连出现“电阻区”。 因此问题是:它还会再次发生吗? 很明显,新系统将有助于防止对机器造成严重损坏,但有数千个这样的互连,所以... 无论如何,许多磁体已经从隧道中移除,正在翻新,将在未来几个月内重新安装。 我参与的实验CMS现在处于“开放”状态,端盖被拉回,允许进入内部探测器。 我们在正向像素探测器上的团队计划从二月开始拆除并重新安装我们的探测器,进行小的电气和冷却修复和修改。 去年夏天安装探测器的照片显示了光束管、安装装置和探测器半圆柱体进入,就像瓶中的船一样。 再来一次,从上面,这次带点感觉!
